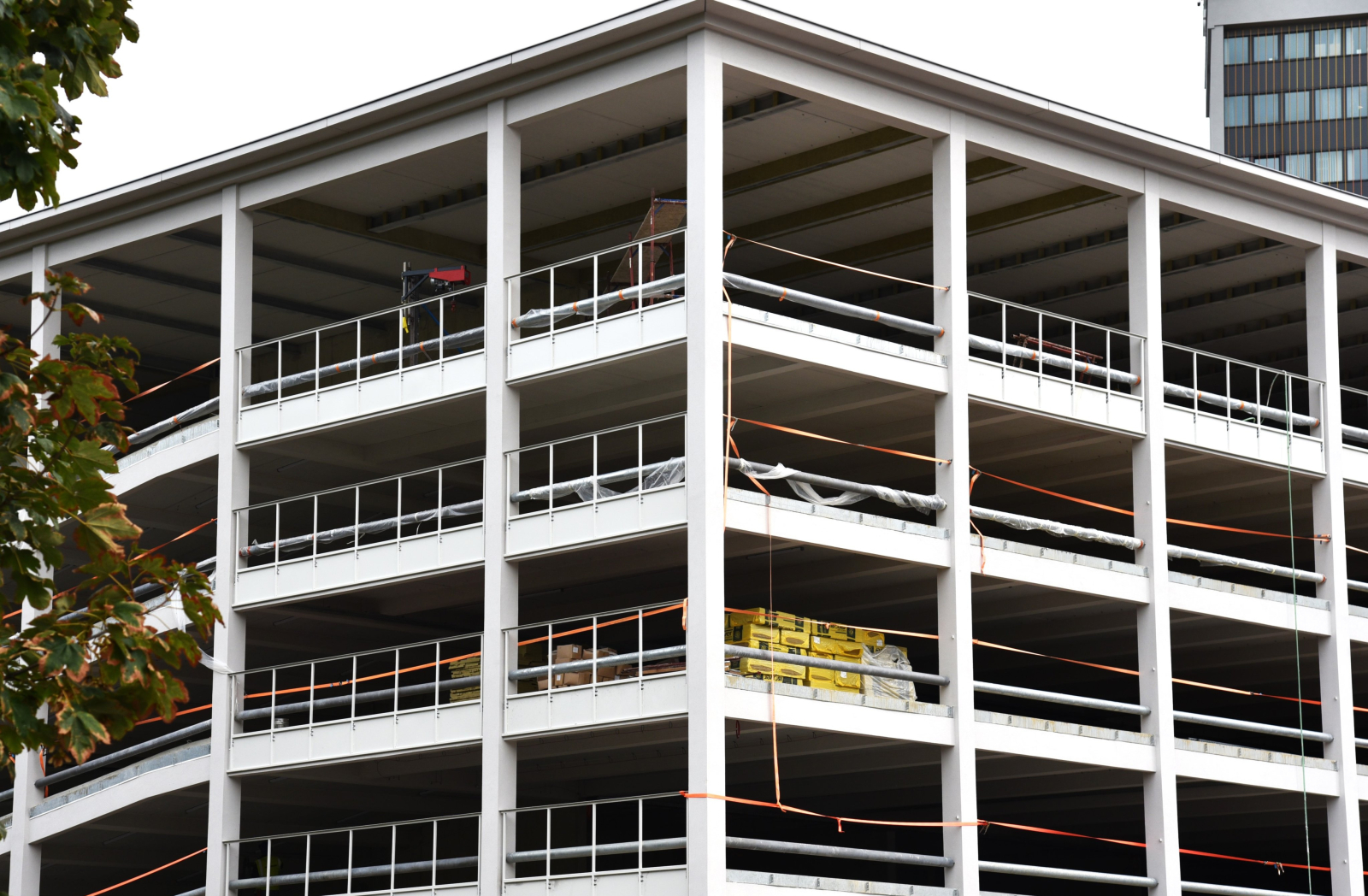

Parkovací dům v blízkosti krajského úřadu je téměř dokončen. Vícepráce a méněpráce ovlivnily výslednou cenu
- 08. 11. 2023 11:14
- Majetek a investice
Sdružení Metrostav DIZ a OHLA ŽS finišuje výstavbu parkovacího domu v blízkosti sídla Krajského úřadu Libereckého kraje. K převzetí stavby dojde 10. prosince 2023. Výsledná cena díla po uzavření sedmi dodatků ke smlouvě činí 246.052.489,77 korun včetně DPH. Částku ovlivnily vícepráce a méněpráce.
„Jsem rád, že již brzy budeme moci otevřít parkovací dům, který přinese celkem 244 parkovacích míst, z nichž rovných sto bude určeno veřejnosti. U podobně velkých a náročných projektů je zvykem, že zadavatel uzavírá se stavební firmou několik dodatků na vícepráce a méněpráce. U parkovacího domu to bylo konkrétně sedm dodatků, které ovlivnily výslednou cenu,“ uvedl Zbyněk Miklík, náměstek pro resort ekonomiky, majetku, investic, veřejných zakázek a informatiky.
„Je potřeba dodat, že výsledná částka na vícepráce pomůže celou stavbu zkvalitnit z mnoha hledisek, a to například v oblasti elektromobility. Příkladem je montáž rychlonabíjecí stanice, která jde ruku v ruce s trendem vývoje technického využití elektromobilů, a ta v původním projektu nebyla,“ dodal hejtman Martin Půta. „Parkovací dům bude pro běžnou veřejnost i potřeby krajského úřadu otevřen od 2. ledna 2024.“
Stručný přehled dodatků na vícepráce a méněpráce a vývoj ceny díla v průběhu času:
- Společnost Metrostav DIZ + OHLA ŽS uzavřela s krajem smlouvu za nabídkovou cenu 232.974.483,56 korun včetně DPH.
- Dodatek číslo 1 řešil optimalizaci projektové dokumentace s důrazem na osazení mikropilotů. Rozdíl mezi vícepracemi a méněpracemi snížil průběžnou výslednou cenu na 232.366.436,3031 korun včetně DPH.
- Dodatek číslo 2 obsahoval nutnost sanovat podloží a opěrnou zeď. Geologický průzkum totiž odhalil nestabilní podloží. Celková průběžná výsledná cena se navýšila na 233.000.072,3567 korun včetně DPH.
- Další (třetí) dodatek v návaznosti na sanaci podloží řešil optimalizaci výztuží s použitím vyšší třídy betonu. Celková průběžná výsledná cena se snížila na 232.970.285,1091 korun včetně DPH.
- Dodatkem číslo 4 se vyřešila nutnost provést přeložku vodovodu či kanalizační stoky kolem kořenů vzrostlých stromů. Na to navázala optimalizace kabeláže a rozvodů. Celková průběžná výsledná cena se zvýšila na 233.811.019,1846 korun včetně DPH.
- Dodatek číslo 5, jehož součásti bylo zkvalitnění technologické části řešení střešní fólie v návaznosti na pokládku a životnost PVC fólie pod zelenou střechu, neměl vliv na cenu díla.
- Dodatek č. 6 přinesl na základě statického posouzení zlepšení konstrukce objektu položením podkladové vrstvy kvalitního betonu. Celková průběžná výsledná cena se zvýšila na 239.673.880,4273 korun včetně DPH.
- Poslední (sedmý) dodatek řešil zkvalitnění vizuálního stylu fasády antigraffiti nátěrem vůči vandalismu. Přinesl rovněž úpravu slaboproudých rozvodů kabeláže k dobíjecí stanici či úpravu komunikace po přeložce vodovodu a vodovodní přípojky. Celková průběžná výsledná cena se zvýšila na konečných 246.052.489,771 korun včetně DPH.
Rekapitulace:
- Smlouva o provedení stavby: 192.540.895,50 korun bez DPH (232.974.483,56 včetně DPH)
- Vícepráce celkem v rámci dodatků 1 až 7: +27.362.208,20 korun bez DPH (33.108.271,922 včetně DPH)
- Méněpráce celkem v rámci dodatků 1 až 7: -16.553.938,60 korun bez DPH (20.030.265,706 včetně DPH)
- Rozdíl vícepráce vs. méněpráce: +10.808.269,60 korun bez DPH (13.078.006,216 včetně DPH)
- Cena celkem: 203.349.165,10 korun bez DPH, tj. 246.052.489,77 korun včetně DPH
